El ministro de Obras Públicas y Transporte (MOPT), Romeo Rodríguez, detalló este viernes 8 de agosto que, la ampliación y construcción del viaducto Los Chorros o Francisco Morazán lleva ya el 10 % de avance que incluyen trabajos de terracería y los cimientos o pilotes del viaducto que son construidos sobre la quebrada que rodea la montaña de Los Chorros.
El ministro explicó que actualmente avanzan en 16 columnas que sostendrán el puente que llevará por nombre «Francisco Morazán», con el que pretenden alejar a los automovilistas de la vulnerabilidad de la montaña rocosa de Los Chorros que sufre eventualidades constantes, principalmente en temporada invernal.

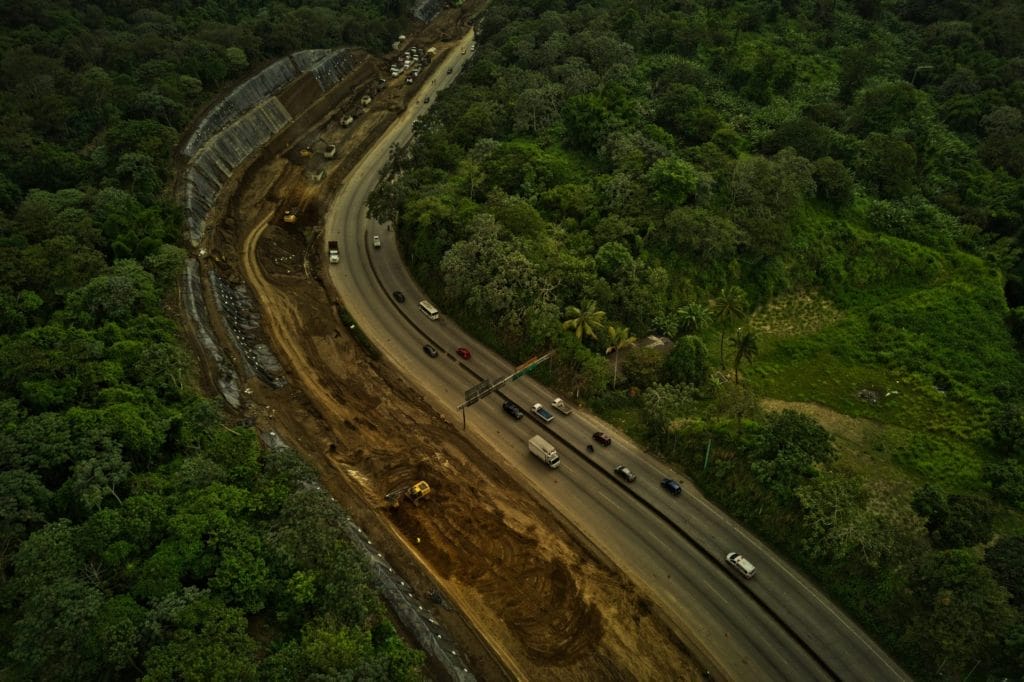

«Ya se está trabajando en el proceso de armaduría de las zapatas y columnas del puente y eso va a ser lo más visible, a medida que salgamos del pilotaje», dijo Rodríguez y agregó que pese al invierno la construcción avanza, aunque reconoció que hay ciertas «actividades que se complican» por la lluvia.
El plazo contractual de la construcción de la carretera inició el pasado 25 de octubre de 2023, a cargo de la empresa surcoreana Dongbu Corporation, quien ejecutará además la ampliación de la carretera desde Las Delicias, donde circulan 70,000 automóviles a diario, según los últimos datos del Ministerio de Obras Públicas.
La empresa coreana desarrollará la obra con una inversión aproximadamente de $372 millones; de estos, Rodríguez explicó que el Banco de Corea, Eximbank, prestó a una tasa de 0.15 %, 40 años plazo y 10 años de gracia, $410 millones junto con el Banco Centroamericano de Integración Económica (BCIE), por ello, “puso algunas condicionantes, como, por ejemplo, que fueran empresas internacionales y en especial de Corea para la participación de este proyecto”.
- El proyecto comprende tres tramos, el primero es la ampliación desde Las Delicias, en Santa Tecla, de cinco a ocho carriles en 4.79 kilómetros de vía, hasta después del turicentro los Chorros.
- El segundo tramo es el viaducto de 32 metros de altura con ocho carriles que iniciará inmediatamente después de la ampliación y terminará en La Pedrera.
- Mientras que el tercer tramo iniciará en La Pedrera y terminará en una conexión con el paso a desnivel de San Juan Opico
En total, serán intervenidos 15 kilómetros de carretera desde Las Delicias, hasta el desvío de San Juan Opico. Según el titular de Obras Públicas, esperan que entre septiembre y octubre las obras estén viento en popa, en octubre se verán más obras, cuando inicien las actividades de topografía y de trazo.
